Prüfen & Entscheiden8 Min. Lesezeitaktualisiert 12. August 2026

Bauabnahme: der teuerste Moment im ganzen Projekt

Mit der Abnahme wird die Vergütung fällig, die Gewährleistung startet — und die Beweislast geht auf Sie über. Kein anderer Termin im Bauablauf hat so viel Gewicht.

Die Abnahme wirkt wie eine Formalie: Man geht durchs Haus, unterschreibt ein Blatt, alle geben sich die Hand. Tatsächlich ist es der Moment, in dem sich Ihre Rechtsposition grundlegend ändert.

Was sich mit der Abnahme ändert

  • Die Vergütung wird fällig — die Schlussrechnung kann gestellt werden.
  • Die Gewährleistungsfrist beginnt zu laufen.
  • Die Gefahr geht auf Sie über: Schäden an der Leistung sind ab jetzt Ihr Risiko.
  • Die Beweislast kehrt sich um: Bis zur Abnahme muss der Betrieb die Mangelfreiheit belegen, danach müssen Sie den Mangel beweisen.

Der letzte Punkt ist der wichtigste. Vor der Abnahme sind Sie in der stärkeren Position — danach nicht mehr. Wer Mängel erst später anspricht, führt eine deutlich schwierigere Diskussion.

Was bei Haustechnik konkret geprüft wird

  1. Übereinstimmung der Ausführung mit Auftrag und Planung — richtiges Fabrikat, richtige Leistung, richtige Position.
  2. Vorliegen und Plausibilität der Messprotokolle: Dichtheitsprüfung, Spülprotokoll, Inbetriebnahmeprotokoll.
  3. Nachweis des hydraulischen Abgleichs mit Einstellwerten je Heizfläche.
  4. Reglereinstellungen: Heizkurve, Warmwasser, Zeitprogramme, Sperrzeiten.
  5. Dämmung von Leitungen und Armaturen nach den Anforderungen.
  6. Zugänglichkeit von Wartungspunkten, Absperrungen und Revisionsöffnungen.
  7. Beschriftung von Strängen, Absperrungen und Sicherungen.
  8. Vollständigkeit der Übergabeunterlagen und der Einweisung.

Punkt drei und vier fehlen besonders häufig. Beides ist später nur mit erheblichem Aufwand nachzufordern — und beides entscheidet über die Betriebskosten der nächsten zwanzig Jahre.

So dokumentieren Sie belastbar

  • Jeder Mangel bekommt eine eigene Nummer, eine präzise Beschreibung und eine eindeutige Verortung.

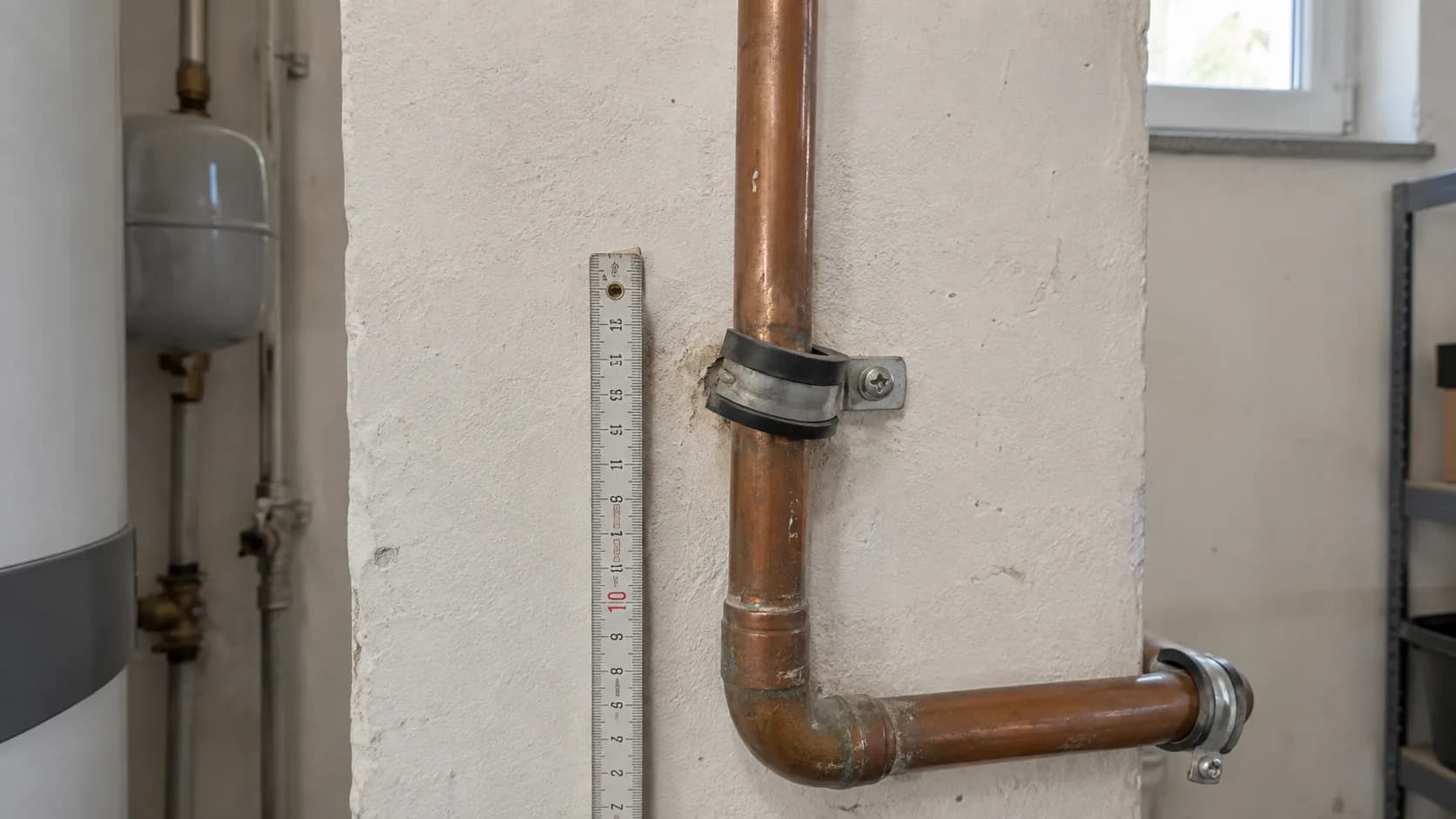

  • Fotos mit Kontext: einmal die Übersicht, einmal das Detail, idealerweise mit Maßstab im Bild.
  • Keine Wertungen, sondern Beobachtungen — beschreiben, was zu sehen ist, nicht was daraus folgt.
  • Fristen setzen: konkretes Datum statt zeitnah.
  • Vorbehalte ins Protokoll aufnehmen, nicht in eine separate Mail nach dem Termin.
Ein Foto mit Übersicht, Detail und Maßstab ist im Zweifel mehr wert als eine lange Beschreibung.

Abnahme verweigern — wann sinnvoll?

Bei wesentlichen Mängeln können Sie die Abnahme verweigern. Bei unwesentlichen nicht — dann nehmen Sie unter Vorbehalt ab und lassen die Mängel im Protokoll festhalten.

Ob ein Mangel wesentlich ist, hängt an Funktion und Zumutbarkeit. Eine nicht funktionierende Warmwasserbereitung ist wesentlich, ein Kratzer in der Verkleidung nicht. Die technische Bewertung liefert die Grundlage, die rechtliche Entscheidung treffen Sie — im Zweifel mit anwaltlicher Unterstützung.

Abnahmetermin steht an? Wir prüfen mit und dokumentieren belastbar.

Abnahmebegleitung ansehen

Häufige Fragen

Wie lange läuft die Gewährleistung?
Sie hängt von der Vertragsgrundlage ab und unterscheidet sich zwischen BGB-Werkvertrag und VOB/B deutlich. Prüfen Sie das vor der Abnahme, nicht danach.
Kann ich die Abnahme verschieben?
Sie sollten sie nicht unnötig verzögern, wenn die Leistung im Wesentlichen fertig ist — sonst kann eine Fristsetzung des Betriebs zur Abnahmewirkung führen. Der bessere Weg ist die Abnahme unter dokumentierten Vorbehalten.
Muss ich einen Fachmann mitnehmen?
Müssen nicht. Aber bei Haustechnik entscheiden Details, die man ohne Vorwissen nicht sieht — und Sie haben genau einen Termin, an dem Sie in der stärkeren Position sind.
