Umsetzung & Betrieb8 Min. Lesezeitaktualisiert 12. August 2026

In welcher Reihenfolge sanieren? Der Fahrplan für Bestandshäuser

Die häufigste teure Fehlentscheidung bei der Sanierung ist keine falsche Maßnahme, sondern die falsche Reihenfolge. Ein Fahrplan, der sich in der Praxis bewährt.

Fast jeder Sanierungsfahrplan scheitert an derselben Stelle: Die Heizung geht kaputt, es muss schnell gehen, und die neue Anlage wird auf den heutigen Wärmebedarf ausgelegt. Zwei Jahre später wird gedämmt — und die Anlage ist plötzlich um die Hälfte zu groß.

Die Grundregel lautet deshalb: erst die Maßnahmen, die den Bedarf senken, dann die Technik, die ihn deckt. In der Praxis lässt sich das nicht immer einhalten, aber man kann die Abweichung bewusst planen statt sie zu erleiden.

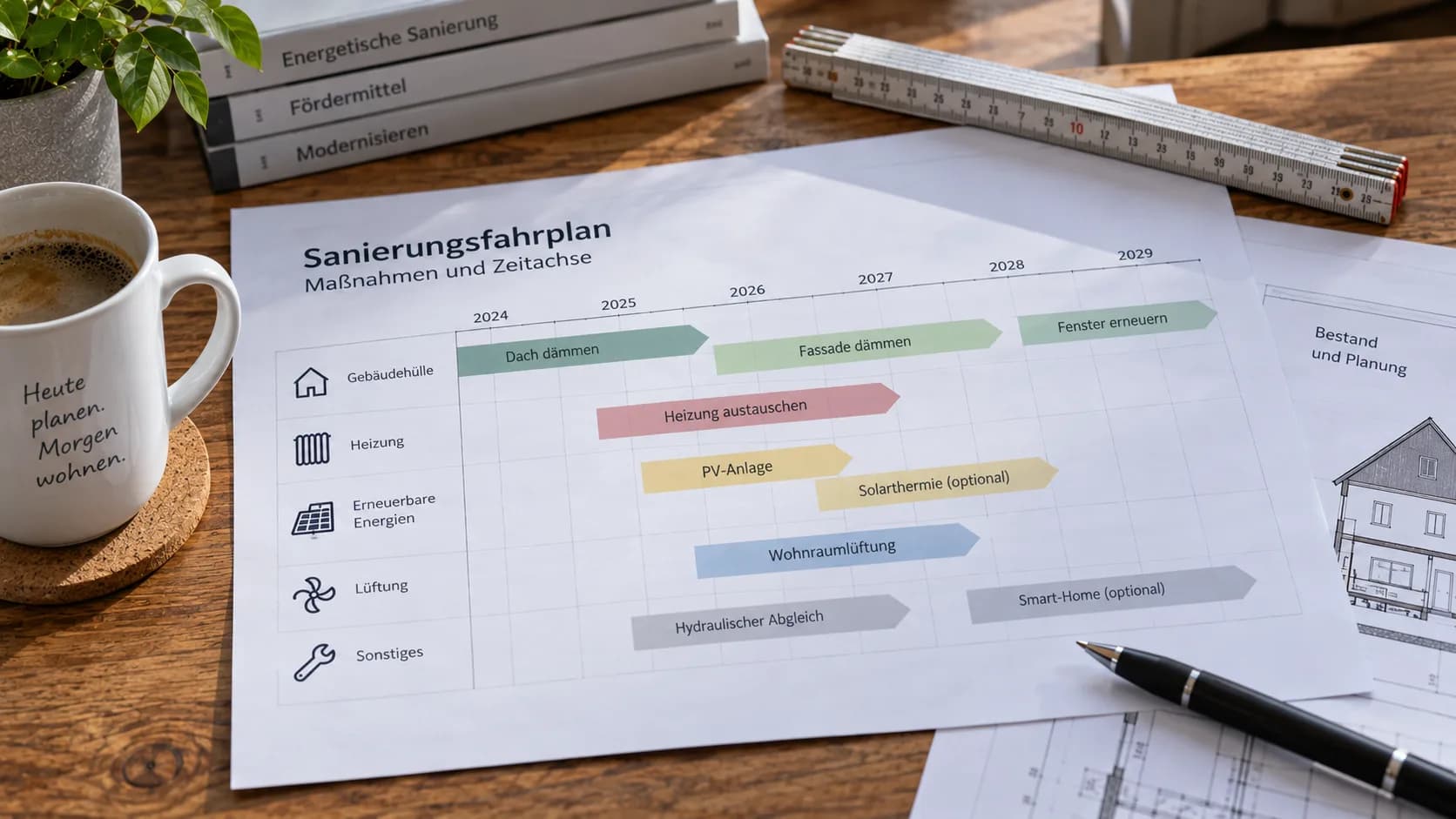

Der Fahrplan in fünf Stufen

  1. Bestand aufnehmen und rechnen: Was ist tatsächlich verbaut, wo geht die Energie hin, wie hoch ist die raumweise Heizlast?
  2. Bauschäden und Feuchte beseitigen: Alles, was Substanz gefährdet, hat Vorrang vor jeder Effizienzmaßnahme.
  3. Günstige Hüllmaßnahmen mit großer Wirkung: oberste Geschossdecke, Kellerdecke, Rollladenkästen, Luftdichtheit.
  4. Fenster und Fassade, sofern ohnehin fällig — hier zählt der Zustand mehr als die Energiebilanz.
  5. Anlagentechnik: Wärmeerzeuger, Heizflächen, Abgleich, Lüftung — ausgelegt auf den Bedarf nach den Stufen zwei bis vier.

Wenn die Heizung nicht warten kann

Fällt die Heizung im Winter aus, gibt es keine Zeit für einen Stufenplan. Dann hilft eine bewusste Zwischenlösung:

  • Rechnen Sie die Heizlast nicht für den Ist-Zustand, sondern für den geplanten Zustand nach den absehbaren Hüllmaßnahmen.
  • Wählen Sie ein modulierendes Gerät mit weitem Regelbereich, das mit sinkendem Bedarf zurechtkommt.
  • Planen Sie die Hydraulik so, dass sie später ohne Umbau zu niedrigeren Systemtemperaturen passt.
  • Vermeiden Sie überdimensionierte Speicher, die den Teillastbetrieb zusätzlich verschlechtern.

Abhängigkeiten, die man leicht übersieht

Wenn Sie das machen …… muss das vorher geklärt sein
Fenster tauschenLüftungskonzept nach DIN 1946-6
Fassade dämmenAufstellort und Leitungsführung der Wärmepumpe
Bad sanierenTrinkwasserführung, Heizfläche, spätere Flächenheizung
Boden erneuernOb eine Flächenheizung eingebaut werden soll
Heizung tauschenHeizlast nach geplanter Sanierung, Heizflächenbestand
Anbau errichtenEntwässerungsantrag, Heizlast, Netzkapazität

Jede Zeile dieser Tabelle steht für einen Fall, in dem eine gute Maßnahme durch falsches Timing teuer wurde. Der Aufwand, das vorher zu klären, ist im Vergleich minimal.

Ein Stufenplan hält fest, welche Maßnahme welche voraussetzt — und was jeweils vorbereitet werden muss.

Budget realistisch aufteilen

Ein häufiger Fehler ist, das gesamte Budget in die erste Maßnahme zu stecken. Sinnvoller ist eine Reserve von etwa zehn bis fünfzehn Prozent für Unvorhergesehenes — bei Bestandsgebäuden eher mehr, weil hinter jeder geöffneten Wand eine Überraschung stecken kann.

Ebenso wichtig: Planen Sie die Förderfenster mit. Manche Maßnahmen sind einzeln förderfähig, andere nur im Paket. Wer die Reihenfolge an der Förderung ausrichtet, holt oft mehr heraus als durch Preisverhandlungen.

Sie wollen wissen, in welcher Reihenfolge Ihr Haus sinnvoll saniert wird?

Umbauberatung ansehen

Häufige Fragen

Lohnt sich eine Fassadendämmung immer?
Nein. Sie ist teuer und rechnet sich vor allem dann, wenn die Fassade ohnehin erneuert werden muss. Oberste Geschossdecke, Kellerdecke und Fenster bringen pro eingesetztem Euro meist mehr.
Kann ich die Heizung vor der Dämmung tauschen?
Ja, wenn die Auslegung den geplanten Zustand berücksichtigt. Entscheidend ist, dass die Heizlast nicht für den heutigen Bedarf gerechnet wird.
Wie lange sollte ein Sanierungsplan reichen?
Fünf bis zehn Jahre sind ein praktikabler Horizont. Wichtiger als das Enddatum ist, dass jede Maßnahme die nächste nicht blockiert.
